Résumé
- L'ordre réel d'une rénovation : démolition, puis évacuations et alimentations, puis électricité et ventilation, puis étanchéité, carrelage, pose des sanitaires et finitions.
- Tout ce qui passe dans les murs et le sol se fait avant tout ce qui se voit : une fois le carrelage posé, chaque oubli se paie en casse.
- L'étanchéité est l'étape qu'on ne rattrape pas : un défaut ne se voit que des mois plus tard, quand l'eau a déjà fait son travail.
Au sommaire
Démolition : pourquoi on commence par tout vider
Une rénovation complète commence par la dépose de tout ce qui existe : sanitaires, meubles, carrelage mural et au sol, faux plafond éventuel. C'est à ce moment-là, pièce nue, qu'on découvre l'état réel des murs et de la dalle — et qu'on peut encore changer d'avis sur l'emplacement d'une douche ou d'un meuble sans que cela coûte quoi que ce soit.
C'est aussi le moment de vérifier ce qu'on ne voit plus ensuite : état des anciennes évacuations, traces d'humidité, planéité des supports. Un problème découvert après la pose du carrelage se paie au prix fort ; découvert à la démolition, il s'intègre au chantier.
L'erreur classique : poser le carrelage avant d'avoir tiré la dernière alimentation. On casse, on reprend l'étanchéité, on recarrele — et le budget des finitions part dans une deuxième démolition.
Évacuations, alimentations, électricité : tout ce qui passe dans les murs

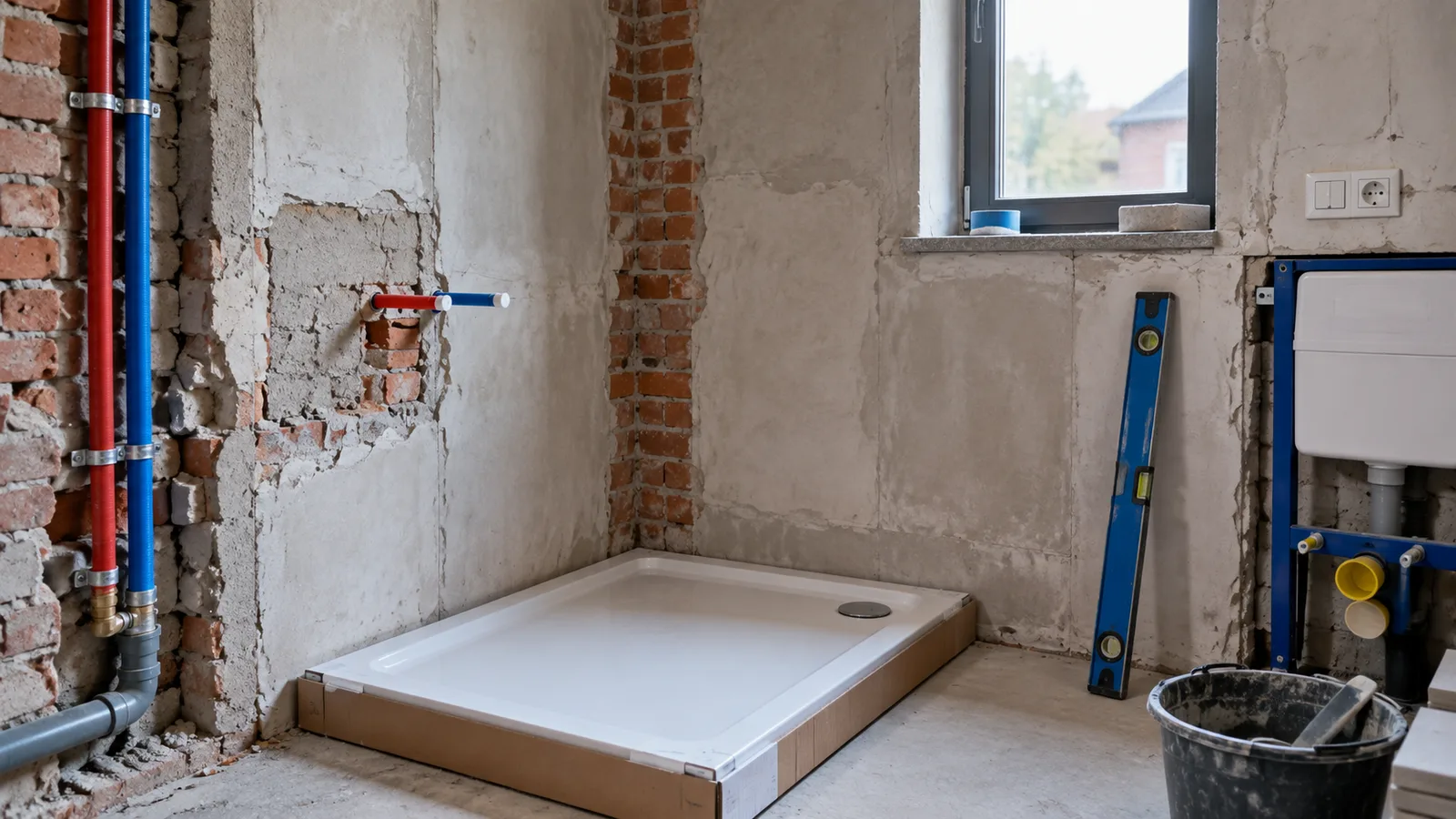

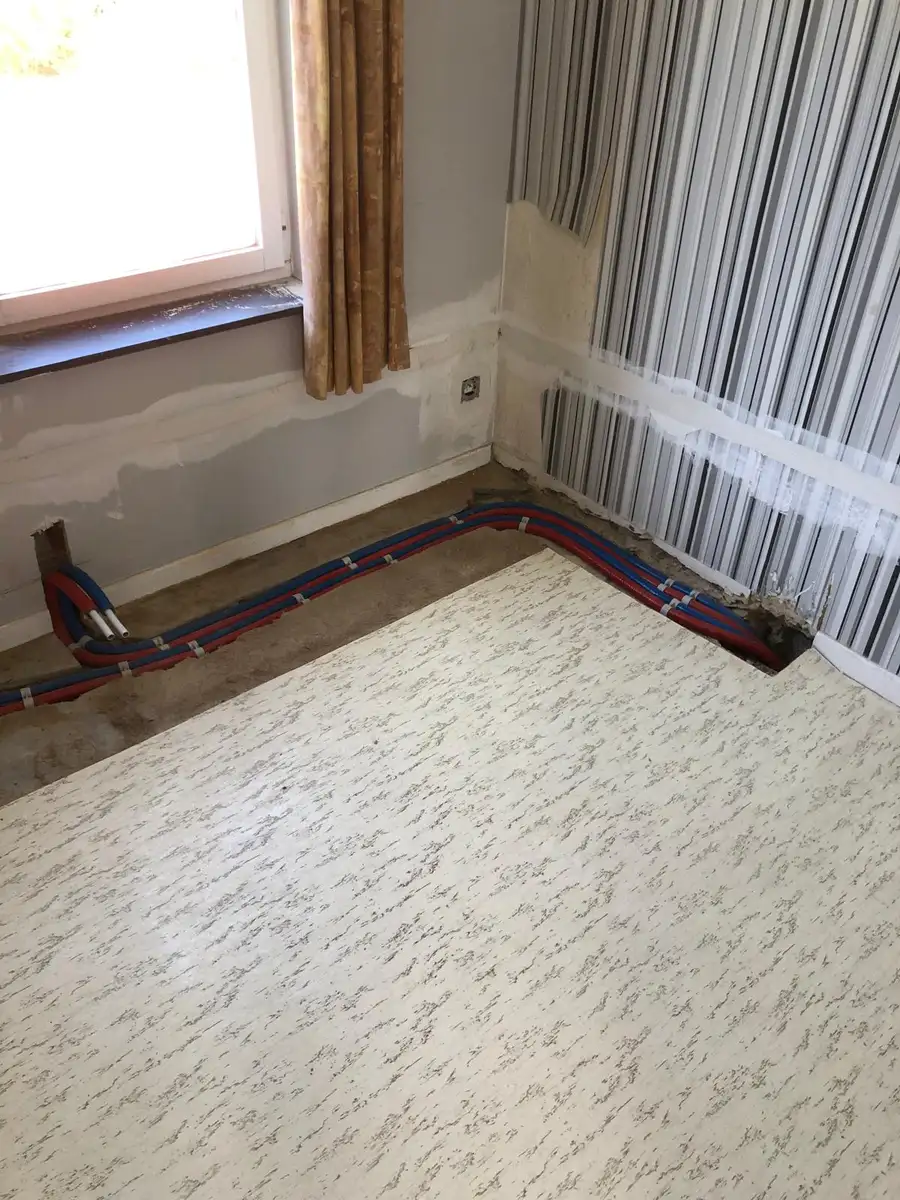

Deuxième étape : la plomberie. On positionne et on tire les évacuations et les alimentations en eau, chaude et froide, jusqu'à l'emplacement exact de chaque équipement. C'est ici que se joue l'agencement définitif : déplacer une évacuation de douche après coup est le chantier le plus lourd qui existe dans une salle de bain.
Vient ensuite l'électricité, pendant que les murs sont encore ouverts : lignes dédiées, prises et éclairage placés en dehors des volumes de sécurité que le RGIE impose autour des points d'eau, alimentation du sèche-serviettes ou du chauffage d'appoint. On en profite pour prévoir la ventilation : gaine d'extraction, bouche, raccordement. Une fois les murs refermés, ajouter une gaine devient un casse-tête.
- Évacuations et alimentations posées à l'emplacement définitif
- Lignes électriques tirées et volumes de sécurité respectés
- Gaine et bouche de ventilation prévues avant fermeture des murs
- Murs regarnis, chape ou ragréage coulé si nécessaire
Étanchéité et carrelage : l'ordre qui protège
Avant la première faïence vient l'étanchéité : système d'étanchéité sous carrelage dans la zone de douche et autour des points d'eau, relevés dans les angles, manchettes aux traversées de tuyaux. C'est l'étape invisible du chantier — et la seule qu'on ne peut pas rattraper sans tout déposer.
Un défaut d'étanchéité ne se voit pas le jour de la réception. Il se voit des mois plus tard, quand l'eau a traversé : auréoles au plafond du dessous, plinthes qui gonflent, carrelage qui sonne creux. Le carrelage ne vient qu'après, sur une étanchéité sèche et contrôlée — murs d'abord, sol ensuite, avec la pente d'écoulement de la douche respectée.
Rénovation de salle de bain, tous corps de métier
Plomberie, électricité, ventilation, chauffage : une salle de bain touche tous nos métiers. Nous coordonnons la séquence complète, à Frameries et dans tout le Mons-Borinage.
Sanitaires et finitions : ce qui coûte cher quand on inverse deux étapes
Dernière ligne droite : pose du receveur ou de la baignoire, raccordement des meubles et de la robinetterie, WC, sèche-serviettes, puis les finitions — joints siliconés, plinthes, miroir, accessoires. Chaque élément est testé en eau avant d'être déclaré terminé.
Les inversions qui coûtent le plus cher sont toujours les mêmes : un meuble commandé avant de connaître la sortie d'évacuation réelle, une prise posée dans un volume interdit qu'il faut déplacer après carrelage, une douche italienne carrelée avant la pose de la pente. Dans les trois cas, on casse du neuf pour corriger — et on refait dans l'ordre ce qu'on aurait dû faire du premier coup.
Questions fréquentes
Oui, si l'état le permet : on peut conserver une baignoire, un meuble ou un radiateur en bon état et ne remplacer que le reste.
La démolition est alors partielle, mais l'ordre des étapes reste le même pour ce qui est remplacé.
Pas toujours, mais les anciennes installations respectent rarement les volumes de sécurité exigés par le RGIE autour des points d'eau.
Profiter des murs ouverts pour vérifier et mettre à niveau évite de rouvrir plus tard.
Sans évacuation mécanique ou fenêtre qui ouvre, l'humidité n'a nulle part où aller : condensation sur les murs froids, moisissures dans les angles, joints qui noircissent.
C'est le point le plus souvent négligé d'une rénovation, et le premier à se rappeler à vous ensuite.
Cela dépend de l'ampleur du chantier et des temps de séchage imposés entre certaines étapes, notamment l'étanchéité et la chape.
Nous établissons un planning étape par étape avec le devis, gratuit : appelez le +32 492 45 88 08 ou décrivez votre projet via le formulaire de contact.
À lire aussi
Nous intervenons aussi près de chez vous
Notre atelier est à La Bouverie, section de Frameries. Nous rénovons les salles de bain dans tout le Mons-Borinage et une partie de la région du Centre.
